Устройство водосточной системы из сборных водоотводных лотков
Одним из направлений деятельности компании «АЭРОДОРСТРОЙ» является устройство ливневых водосточных лотков на аэродромных покрытиях и прочих объектах плоскостной инфраструктуры.
Специалисты компании неоднократно выполняли строительно-монтажные работы связанные с устройством водосточной системы на ИВПП и перронах , на автозаправочных станциях, на площадках хранения и складирования в логистических центрах.
Работы по монтажу поверхностного водоотвода включает следующие этапы строительства:
- Начинается все с подготовительного этапа:
- разработка грунта в местах примыкания водоотводной системы к покрытию, подготовка траншей с учётом габаритов системы;
- проверка основания и несущей способности грунтов подстилающих планируемую систему водостока;

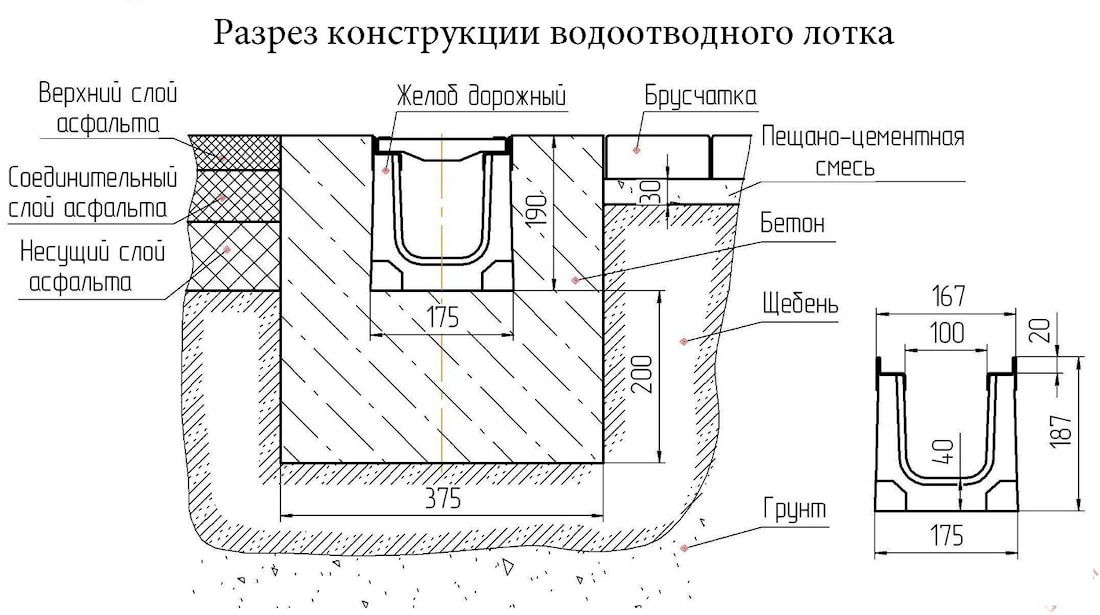

- высотная разбивка основания с учетом того, что верх монтируемого канализационного лотка находился на 3-5 мм ниже отметки покрытия.
- планово-высотное обоснование оси трассы системы водостока и контрольных точек (колодцев, пескоуловителей, выпусков системы).
- Далее следует этап устройства и проверка несущей способности основания. В качестве подстилающего слоя может служить сухая пескоцементая смесь, щебёночная и гравийная подсыпка, итд.

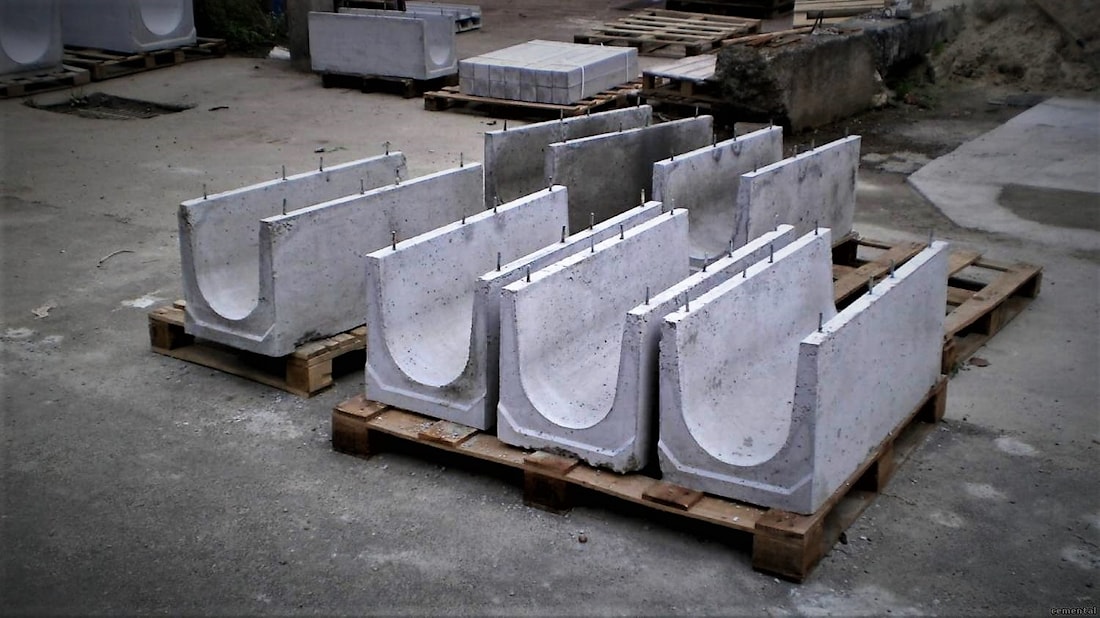

- Один из самых трудоёмких этапов - монтаж водосточных лотков и пескоуловителей.
- начинается все с установки пескоуловителей с последующим монтажом секций лотков, начиная с самой высокой точки и далее по уклону;

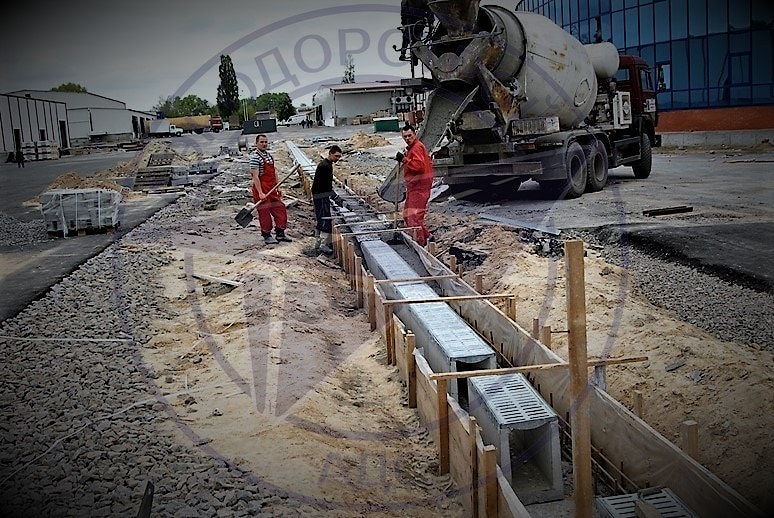

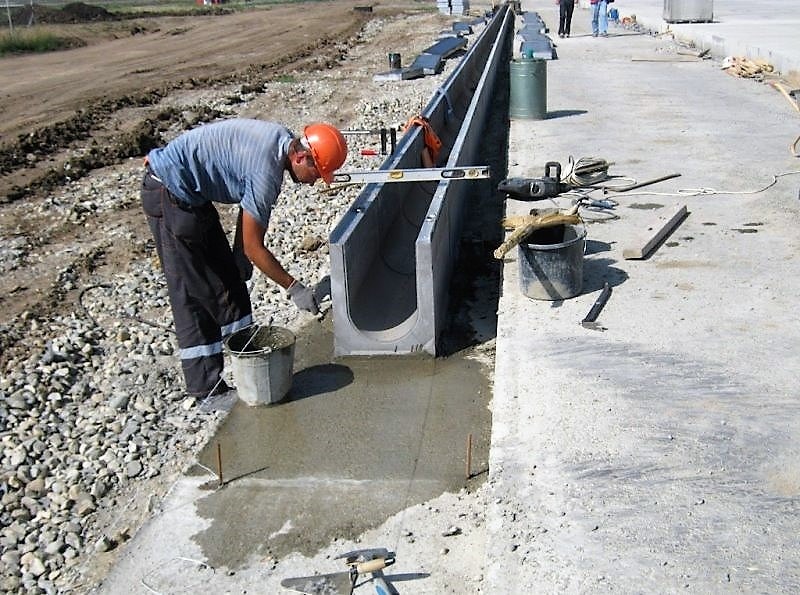

- установка лотков и пескоуловителей производиться встык на бетонную подушку, размеры которой устанавливаются проектом строительства в зависимости от предполагаемой нагрузки, затем лоток бетонируется с двух сторон, образуя так называемую обойму.
- для участков повышенной нагрузки на покрытие предусмотрено бетонирование на всю высоту боковой стенки с дополнительным армированием данной обоймы. Если лоток меняет своё положение в плане, то разрешается разрезать секции лотков с последующей их стыковкой под углом.
- Далее следует заделать стыки между секциями лотков. В качестве заделки стыков наши специалисты обычно применяют различного рода герметики. Затем необходимо отделить непосредственно сам лоток от покрытия для чего устраивается деформационный швов примыкания между лотками и бетонным или асфальтобетонным покрытием.
- Заключительный этап - установка и крепление крышек на лотки.
На практике в дорожной и аэродромной отрасли мы в основном использовали бетонные и железобетонные лотки, стандартной длины 1 м с большой пропускной способностью. Важно помнить, что хорошая и стабильная работа водосточной системы обеспечивается правильной установкой пескоуловителей.
Компания «АЭРОДОРСТРОЙ» готова выступить в качестве подрядной организации по устройству поверхностного водоотвода и дренажных систем, обеспечив надёжную и бесперебойную работу вашего объекта.
